(Em outros menus, esta página da ajuda foi substituída pelas páginas “Como iniciar o controle dos custos de mão de obra no ERP MAXIPROD?” e “Inclusão do custo de mão de obra por baixa de insumo definido como “mão de obra”“. Aqui, foi mantida a versão original em uma mesma página, com conteúdo atualizado.)
Há 2 formas de incluir o custo de mão de obra em uma ordem de produção ou de manutenção:
- Por apontamento da duração das operações das ordens de produção / manutenção, considerando o custo/hora do centro de trabalho que realiza cada operação.
- Por baixa de um insumo definido como “mão de obra”.
Inclusão do custo de mão de obra por apontamento da duração das ordens de produção e manutenção
O custo de mão de obra é registrado através de apontamentos de mão de obra, sendo que cada apontamento é lançado em uma operação da ordem de produção. Os apontamentos são relacionados a centros de custos. Outros lançamentos para um centro de custos, além dos apontamentos de mão de obra, também compõem o custo da OP.
Condições para a inclusão da mão de obra no custo do estoque:
- deve estar ligada a opção “Incluir custos de MO no cálculo do estoque atual” na aba de configurações contábeis da tela de configurações (Configurações
). - deve ser definida a Conta de crédito da transferência de saldos dos centros de custos diretos para estoque em elaboração nas Configurações da empresa (roda dentada do menu principal) > Configurações contábeis > área de “Contas contábeis usadas no cálculo da mão de obra no custeio”.

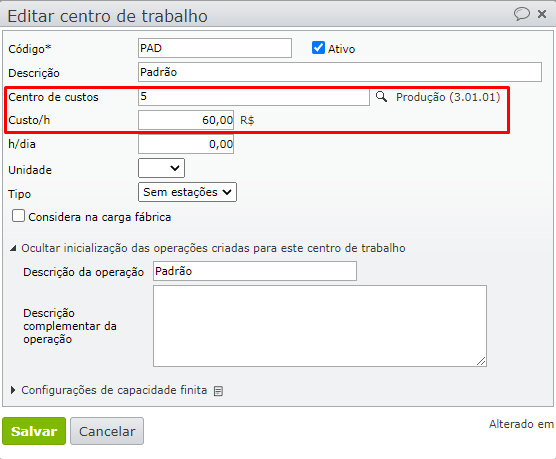

- deve estar definido o custo/hora de cada centro de trabalho. Para isso, vá ao menu “Produção > Centros de Trabalho”. Abre-se a tela de Centros de Trabalho (CTs), onde se seleciona o CT, e clica-se no lápis, abrindo sua tela de edição, na qual são informados o custo por hora e o centro de custos associado a esse centro de trabalho. Salvar.

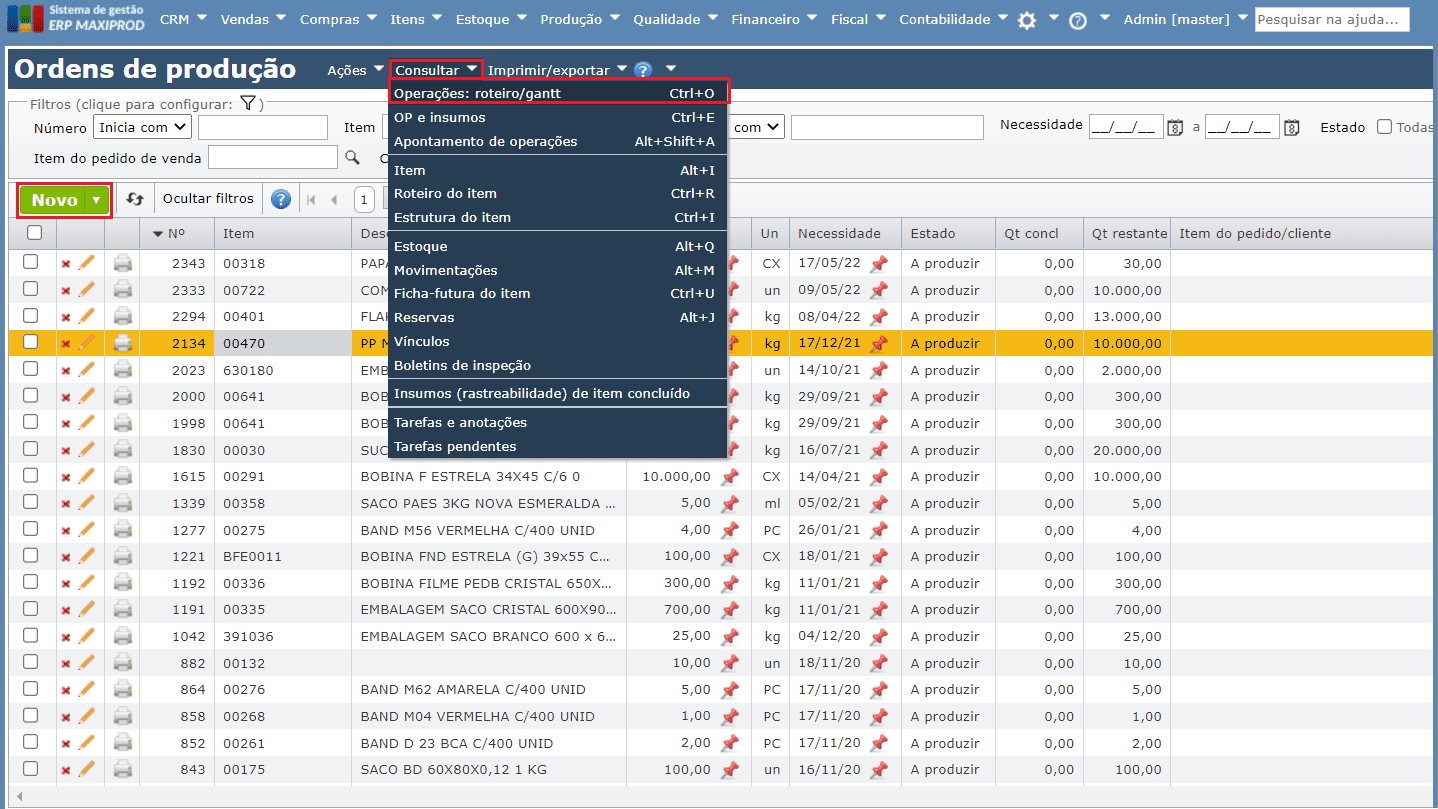

As OPs e suas operações também já foram criadas. As operações de cada OP podem ser acessadas selecionando a OP e, a seguir, clicando no menu “Consultar > Operações: roteiro/gantt”.

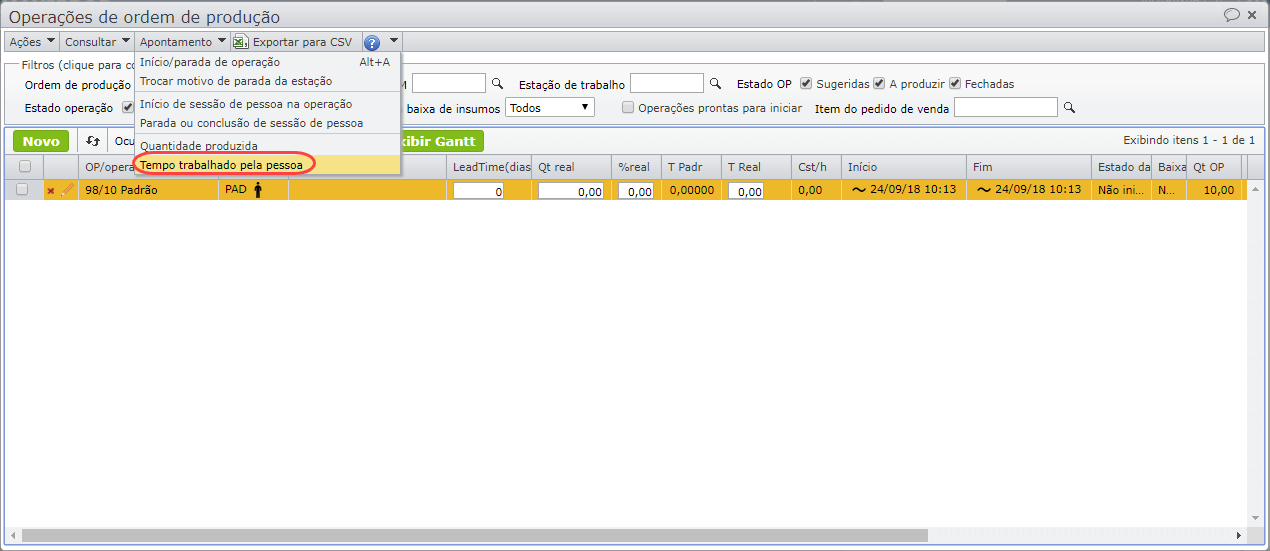

É aberta a janela de operações da OP. Para fazer um apontamento de mão de obra, selecione a operação desejada e vá ao menu “Ações > Tempo trabalhado pela pessoa”.

Informe a pessoa responsável pelo apontamento de mão de obra, e a quantidade de horas trabalhadas. O custo de mão de obra é calculado pelo produto do custo da hora informado na edição do centro de trabalho pela quantidade de horas informada no apontamento.

Neste exemplo o custo da hora é de R$60,00, portanto o custo total de mão de obra de 3 horas será de R$180,00. Após informar as horas trabalhadas, clique em “Salvar”.
Ao “Concluir” a ordem de produção, o item produzido vai para o estoque apenas com o custo dos insumos baixados. Para inserir o custo dos apontamentos de mão de obra nas ordens de produção, é necessário rodar o custeio. Para isso, vá ao menu “Estoque > Fechamentos de estoque”.

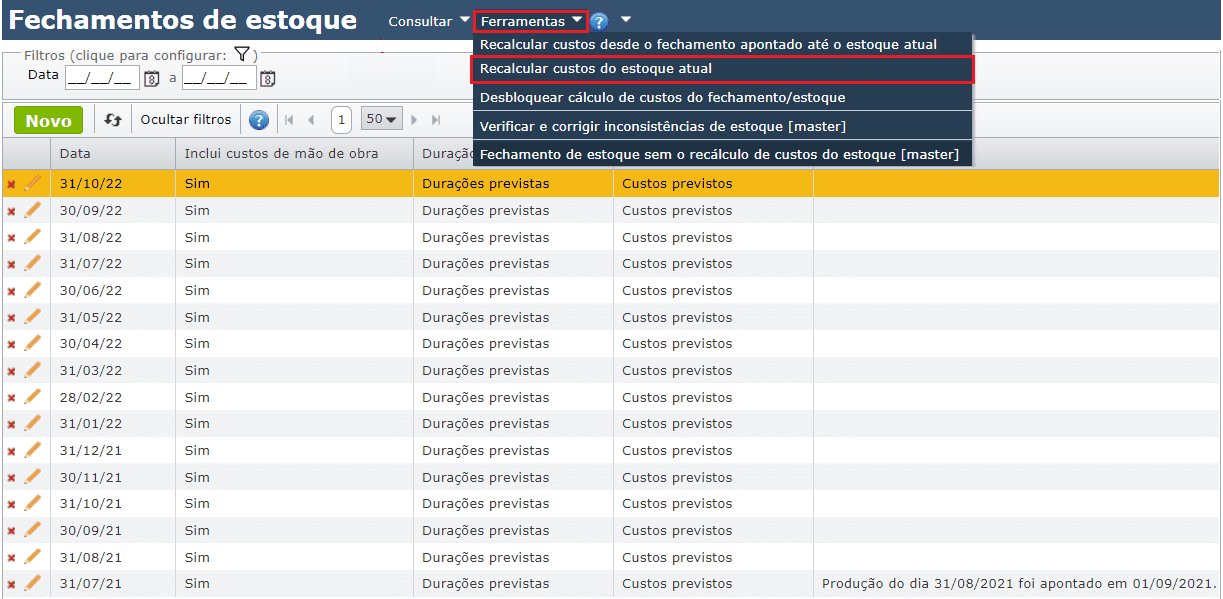

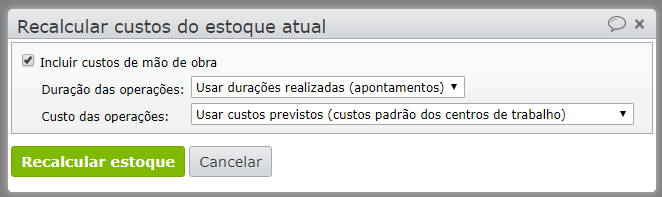

Na tela de fechamentos de estoque, vá ao menu “Ferramentas > Recalcular custos do estoque atual”, sendo aberta uma telinha “Recalcular custos do estoque atual”, para a configuração do recálculo, na qual deve ser:
- marcada a opção “Incluir custos de mão de obra”.
- no campo “Duração das operações”, selecionada a opção “Usar durações realizadas”. O custo pode vir de duas fontes: do custo previsto das operações, ou do custo lançado nos centros de custos.


Ao recalcular o custo do estoque atual, quando se chega a uma OP:
Inclusão do custo de mão de obra por baixa de insumo definido como “mão de obra”
Os custos de mão de obra podem ser inseridos através da baixa do insumo “mão de obra”. Para isso:
- Cadastre um item “mão de obra” com os respectivos código e descrição. Por exemplo, o item MO0001 com a descrição “Mão de obra”.

- Faça uma entrada manual no estoque de uma quantidade elevada do item MO0001 “Mão de obra”, com valor unitário R$1,00.

- Pelo ícone do lápis, entre na tela de edição da OP na qual deseja inserir o custo da mão de obra.
- Vá ao menu “Ações > Nova baixa” ou clique no botão “Novo”, abrindo uma janela para a nova baixa:

- Selecione o item de mão de obra MO0001 e estoque desse item a baixar e informe uma quantidade igual ao custo de mão de obra a inserir nessa OP:

- Após preencher os dados da mão de obra, clique em “Baixar”.
- A mão de obra será mostrada como um dos itens baixados para a OP:

- Ao concluir uma determinada quantidade da OP, o custo do insumo “mão de obra” será incluído no custo do item fabricado.
O valor da mão de obra será transferido do centro de custos “Produção” para a OP através de uma movimentação, com as seguintes propriedades:
- Item: MO0001 (mão de obra)
- Quantidade: igual ao custo da mão de obra realizada na operação, pois cada unidade de mão de obra (não cada hora) tem custo R$ 1,00
- Valor: custo da mão de obra realizada
- Origem: centro de custos “Produção”
- Destino: registro de estoque em elaboração da ordem de produção
- Data/hora: da realização da mão de obra, conforme apontamento.
