Propriedades das ordens de produção e suas operações

Esta página apresenta as propriedades das ordens de produção(OPs), bem como as propriedades das suas operações.

Essa página mostra:

Propriedades das ordens de produção

  • Código: as OPs sugeridas não tem código; recebem um número quando são confirmadas, passando para o estado “A produzir”. O código (número) da OP segue uma sequência independente para cada empresa (CNPJ) de um assinante. O código da próxima OP pode ser ajustado em “Roda dentada > Configurações > Configurações de planejamento e produção”, o mesmo vale para os códigos das ordens de manutenção (OMs), que seguem uma numeração independente das OPs.
  • Item: item produzido pela OP, também chamado de item produto da OP.
  • Origem: indica se a OP foi sugerida pelo MRP ou criada manualmente pelo usuário.
  • Quantidade da OP: quantidade necessária para a data de necessidade. Quando gerado pelo MRP, este valor é inicialmente igual  à necessidade calculada pelo MRP, podendo ser editado.
  • Perda prevista: quantidade prevista de perda. A quantidade bruta, correspondente a (quantidade necessária + perda prevista) é explodida para obter as quantidades necessárias dos insumos.
  • Unidadeé a unidade principal do item produto da OP, também chamada de unidade de estoque.
  • Estado: cada ordem de produção pode estar em um dos seguintes estados.
    • Sugerida: as OPs sugeridas são apagadas no início da execução do MRP. Podem ser confirmadas pelo usuário, passando para o estado “a produzir”. Enquanto a ordem de produção é sugerida, seu código permanece vazio.
    • Sugerida suspensa: a OP foi criada, e deve ser considerada como atendida pelo MRP, mas não deve ser produzida. Isto é usado quando o item está na estrutura de produto e o MRP sugere a sua produção, mas, por um motivo qualquer, o gestor decidiu que a produção não deve se efetivar.  A existência de uma OP suspensa evita que, a cada execução do MRP, seja sugerida uma nova OP para atender à mesma necessidade.
    • A produzir: a OP foi confirmada e deve ser produzida. Podem ser baixados insumos apenas para OPs neste estado.
    • Fechada: não podem ser baixados insumos, nem concluídas quantidades de OPs fechadas.
    • Cancelada: somente OPs no estado “A produzir” podem ser canceladas, não é possível reabrir uma OP cancelada.
  • Emissão: para OP em estado “sugerida”, é a data em que o MRP sugeriu, enquanto para OP em estado “A produzir”, é a data em que foi para este estado, ou seja, data em que foi confirmada.
  • Data de necessidade: data em que a OP deve ser concluída, para que seu produto seja faturado, ou consumido como insumo por outra OP.
  • Disponibilidade de insumos: mostrada na coluna “Insumos disponíveis”, cujo valor é atualizado pelo MRP, em função dos vínculos. Alterações nas necessidades ou disponibilidade podem invalidá-lo. Valores:
    • OK: todos os insumos ainda não baixados estão em estoque.
    • Falta: há insumos que não estão em estoque, podem estar em solicitação ou pedido de compra, ordem de produção, ou em nenhum desses casos.
    • X: a disponibilidade dos insumos ainda não foi verificada pelo MRP.
  • Item do pedido/cliente: representa a reserva e/ou vínculo para o item do pedido de venda e para o cliente.
    • Em azul: reservas ainda não atendidas.
    • Em verde: vínculos.
    • Em preto: reservas já atendidas.
  • Criada em: data de criação da OP.
  • Inicio: data em que a OP foi iniciada, ou para a qual seu início foi planejado.
  • Fim: data em que a OP foi concluída, ou para a qual seu fim foi planejado.
  • Criador: apelido do usuário criador da OP.
  • Aprovador: apelido do usuário que emitiu ou confirmou a OP.
  • Alterado em: data da última alteração da OP.
  • Alterador: apelido do usuário alterador da OP.

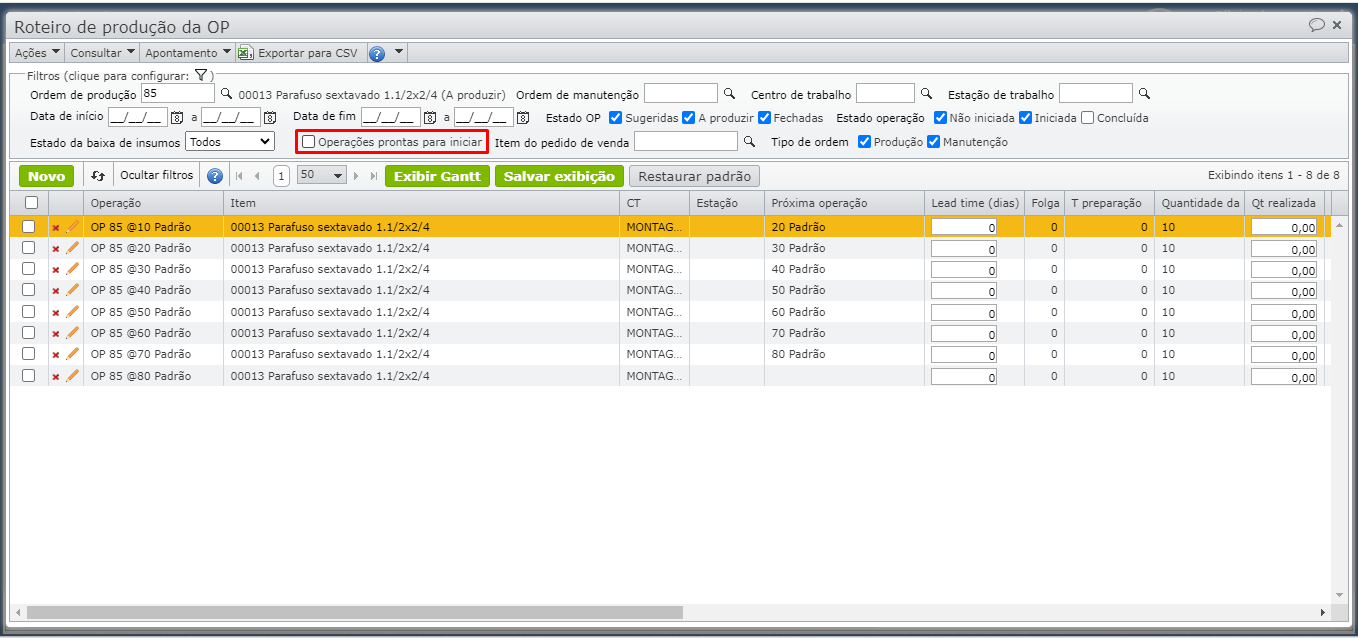

Roteiro e operações de uma OP

O roteiro de uma OP é constituído por uma sequência de operações. Uma operação de OP pode ser criada diretamente na OP, mas normalmente é copiada da respectiva operação do roteiro do item produto da OP, podendo ser editada.

Propriedades das operações das ordens de produção

  • Ordem de produção: código da OP
  • Código do item: normalmente, mas, não necessariamente, o item final produzido pela OP. No caso de OPs multinível, pode haver mais de um item fabricado no roteiro da OP.
  • Código da operação: é formado pelo número da OP, código e descrição da operação.
  • Próxima operação: indica a próxima operação da OP.
  • Centro de trabalho: indica o centro de trabalho no qual a é realizada a operação.
  • Estação de trabalho: indica a estação de trabalho que realiza a operação, quando o centro de trabalho é do tipo “com estações”.
  • Estado (da operação):
    • não iniciada
    • iniciada
    • concluída: não podem ser feitos novos apontamentos de mão de obra nesta operação
  • Estado da baixa de insumos:
    • não iniciada
    • iniciada
    • concluída: não podem mais ser baixados insumos nesta operação
  • Tempos previstos:
    • tempo padrão, em horas
    • tempo de preparação (setup), em horas
    • lead-time, em dias inteiros: este é um tempo médio, incluindo a fila de espera.
  • Datas:
    • Início e fim planejados pelo MRP
    • Primeiro início realizado (data, hora), resulta do apontamento
    • Último reinício realizado (data, hora), resulta do apontamento
    • Fim realizado (data, hora), resulta do apontamento
    • Início previsto pelo planejamento com capacidade finita (data, hora)
    • Início da folga (data, hora): …

Filtro “Operações prontas para iniciar”

Uma operação é considerada pronta para iniciar quando todas as operações anteriores da OP estão pelo menos iniciadas.
