O planejamento com capacidade finita, ou programação fina, tem como principal objetivo definir automaticamente a data e hora de execução de cada operação, bem como o equipamento a utilizar, otimizando o aproveitamento dos recursos, e minimizando os atrasos de entrega.
A ferramenta utiliza informações como: o calendário fabril dos equipamentos, os tempos padrão de produção, as datas de necessidade de entrega dos produtos e datas previstas de disponibilidade de insumos comprados, para programar as operações de forma realista, permitindo também que parte do planejamento seja manual.
Configurações necessárias para a utilização do planejamento com capacidade finita
Ordens de produção (OPs) e suas operações
- as OPs são criadas manualmente ou pelo MRP, com as suas quantidades e datas de necessidade.
- cada OP é composta por um conjunto de operações, sendo cada operação realizada por um centro de trabalho (CT).
- são planejadas apenas as OPs em estado “A produzir”, não as sugeridas.
Centros de trabalho (CT) e estações de trabalho (ET)
- normalmente, o CT é definido para cada operação do roteiro de produção de um item, e copiado para as operações da OP.
- cada CT pode ser ou não composto por estações de trabalho (ETs). Atualmente, o planejamento com capacidade finita planeja apenas as operações realizadas por ETs. As operações realizadas por CTs sem estações de trabalho são programadas considerando o lead-time.

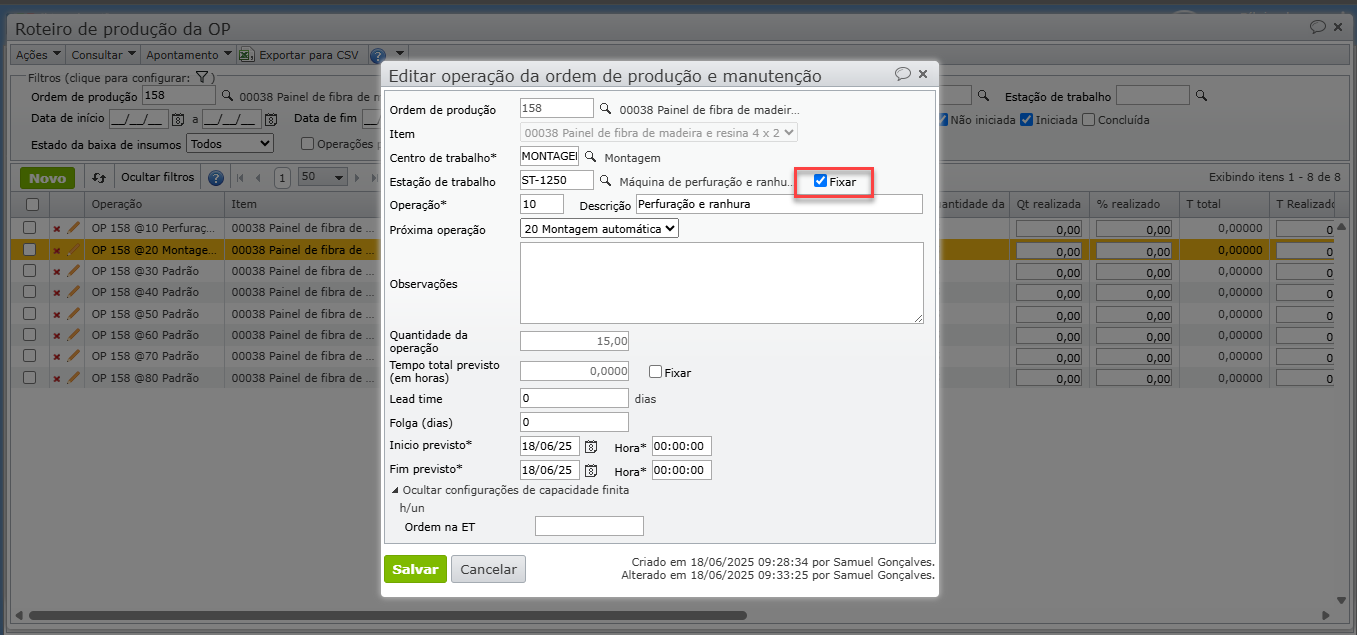

- se o CT definido para uma operação tiver mais de uma ET, a ET que realizará a operação pode ser escolhida automaticamente pelo planejamento, ou fixada manualmente antes do planejamento. Para escolher manualmente a ET que realizará uma operação, entre na tela de edição da operação, selecione uma ET e, ao lado, marque o checkbox “Fixar”.
- um CT pode ter sequenciamento livre (automático) ou fixo (manual). Se o sequenciamento do CT for fixo, então:
- se o CT tiver mais de uma ET então, na tela de operações, selecione a ET que deve executá-la e deixe essa seleção “fixa”.

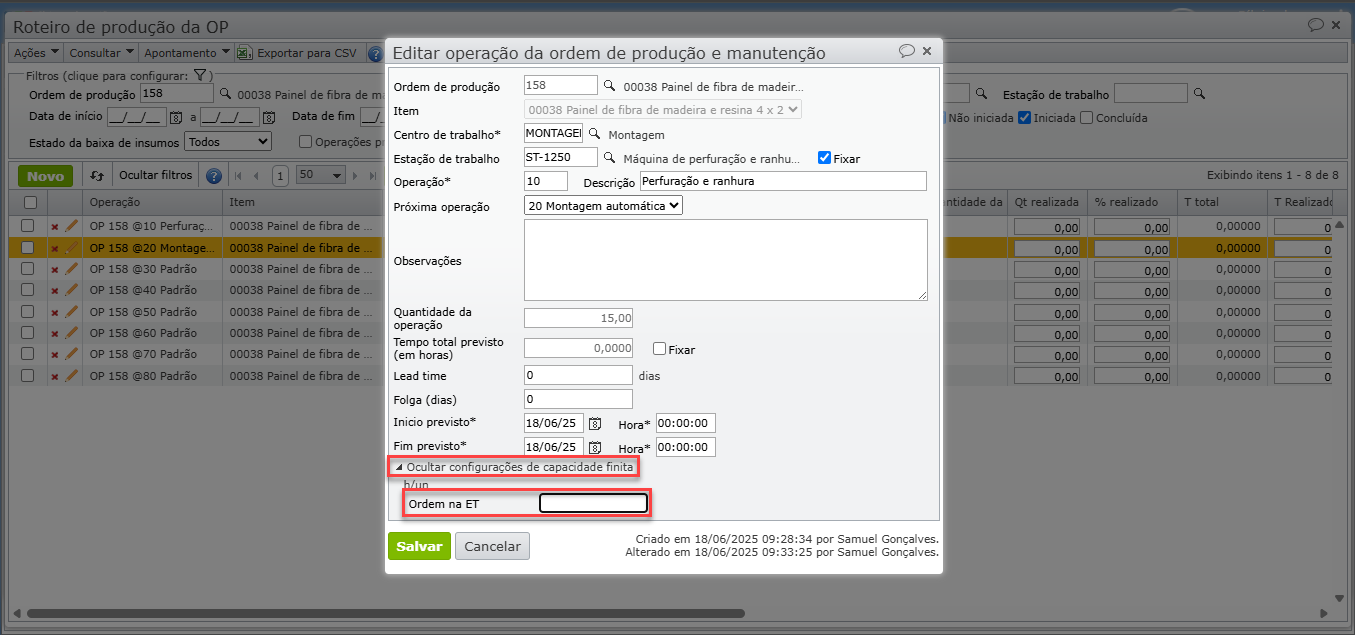

- a ET da operação estando definida e o sequenciamento do CT sendo fixo, o campo “Ordem na ET” será habilitado, aceitando um número que será correspondente à ordem que a operação será executada naquela ET. As operações que não tiverem esse campo preenchido serão planejadas automaticamente, sendo a sequência resultante desse planejamento. Todas as operações com ordem definida manualmente serão executadas antes de todas as demais (que não tem a ordem definida manualmente)
Grupos de centros de trabalho (GCT)
- cada CT pertence a um grupo de centros de trabalho (GCT), portanto deve haver pelo menos um grupo de centros de trabalho (GCT) cadastrado
- cada GCT tem um calendário fabril

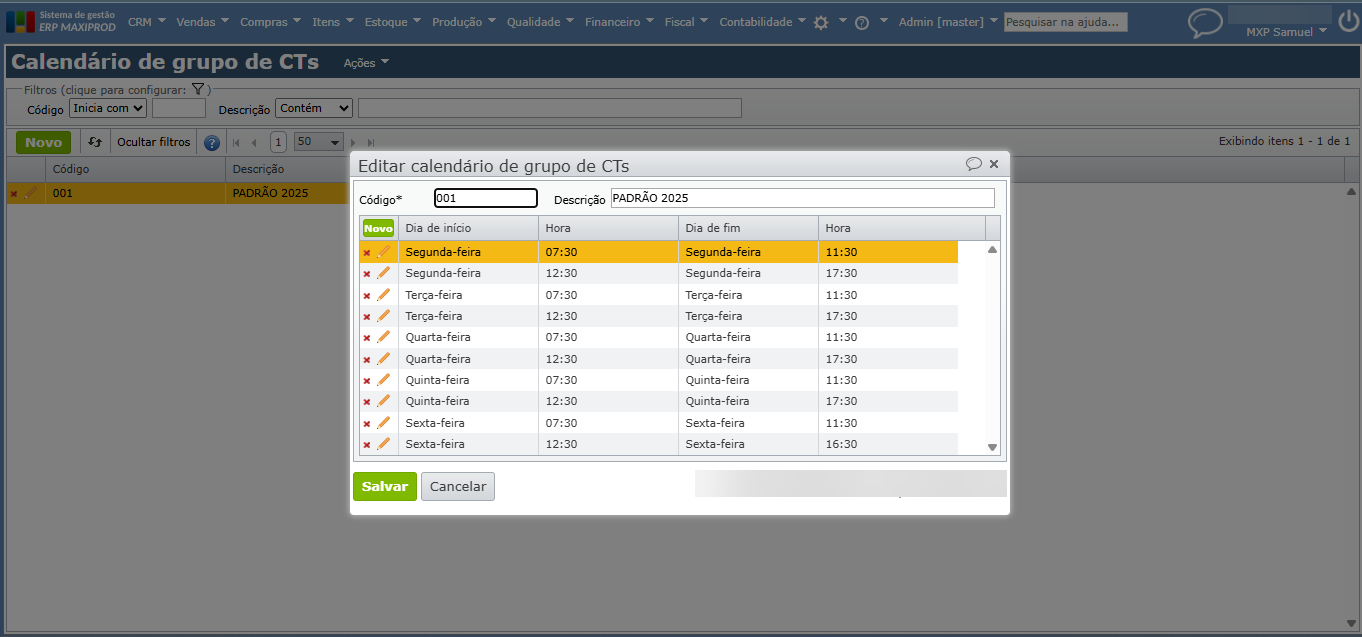

Calendário fabril dos GCTs
- os calendários fabris definem os períodos (data/hora) de operação das ETs
- deve haver pelo menos um calendário cadastrado
Para fazer o planejamento com capacidade finita:

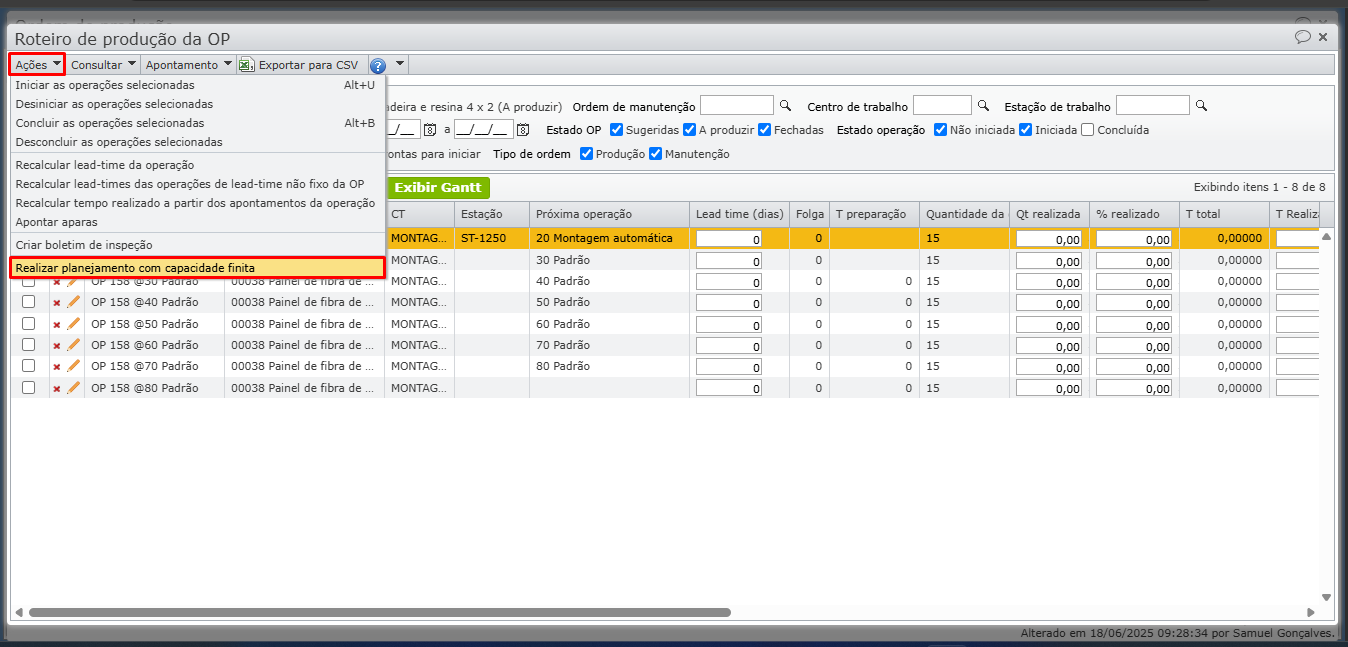

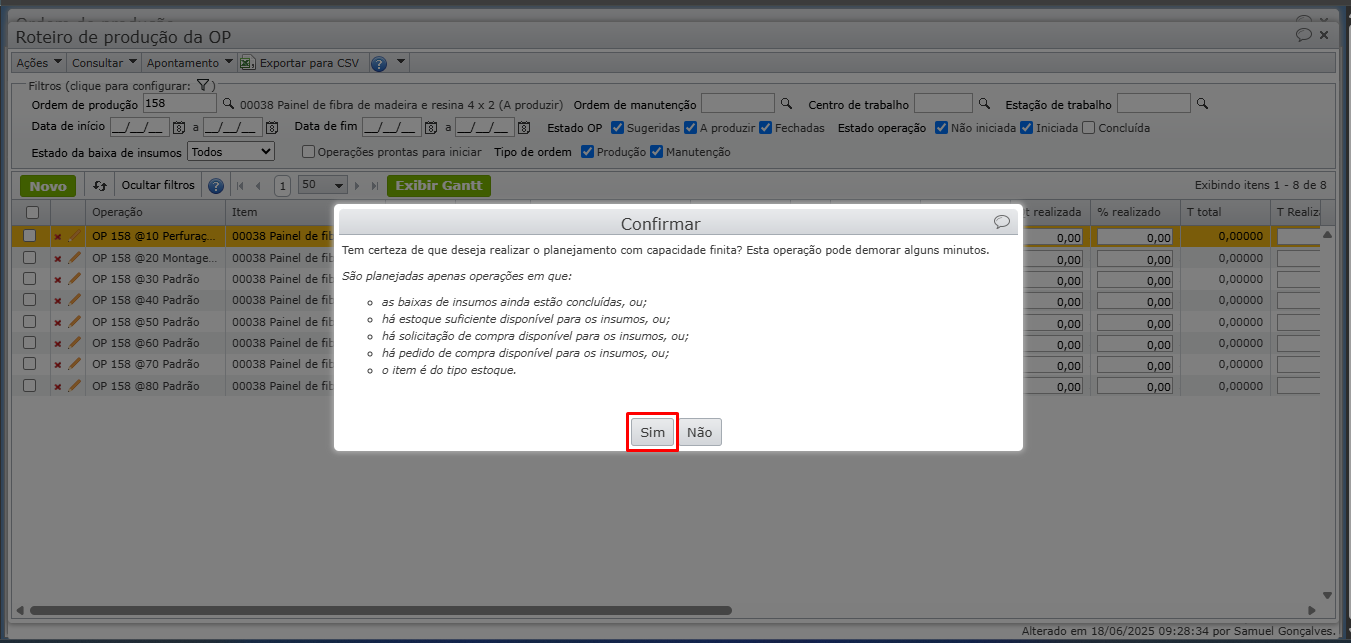

Na tela de “Operações de ordens de produção”, clicar no menu “Ações > Fazer planejamento com capacidade finita”.

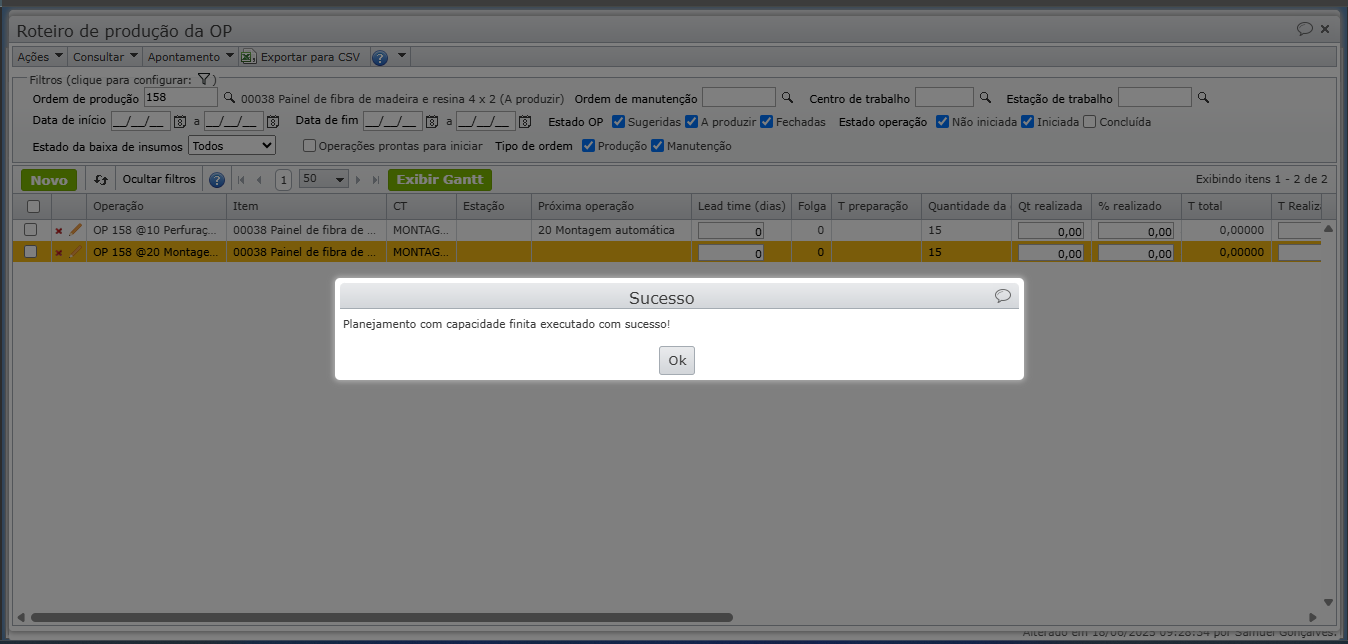

O resultado é exibido nas colunas da grade de operações, ou no gráfico de Gantt correspondente.
O vídeo abaixo, disponível no Youtube, mostra como fazer o planejamento da produção com capacidade finita no ERP MAXIPROD:
